Станцию возводят по федеральной программе «Конкурентного отбора мощности новых генерирующих объектов». К активным работам приступили в начале 2026 года, а ранее велась комплексная подготовка, например, закупка оборудования и вынос существующих коммуникаций, включая линии электропередач, участки водоводов и сети гидрозолоудаления.

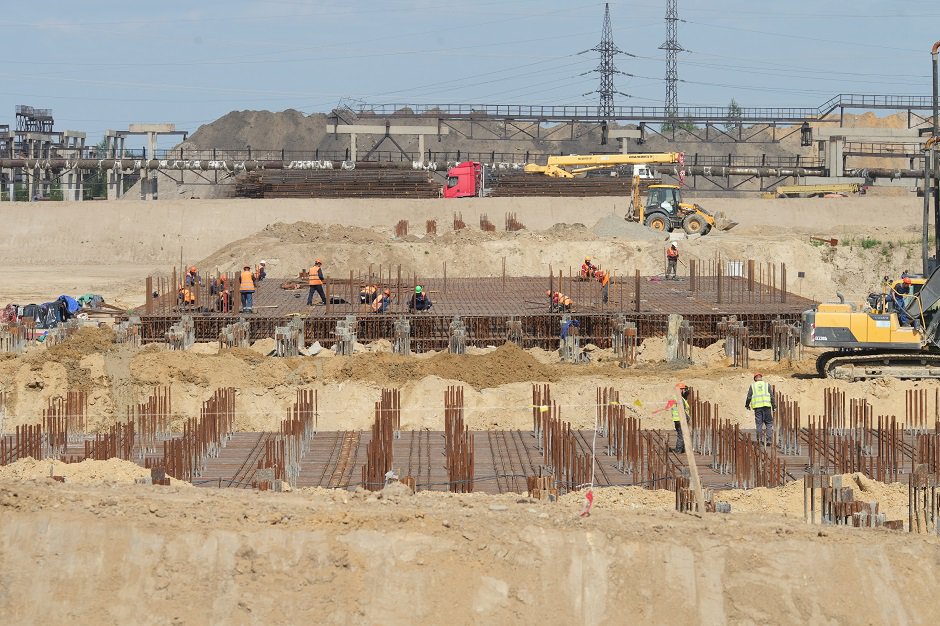

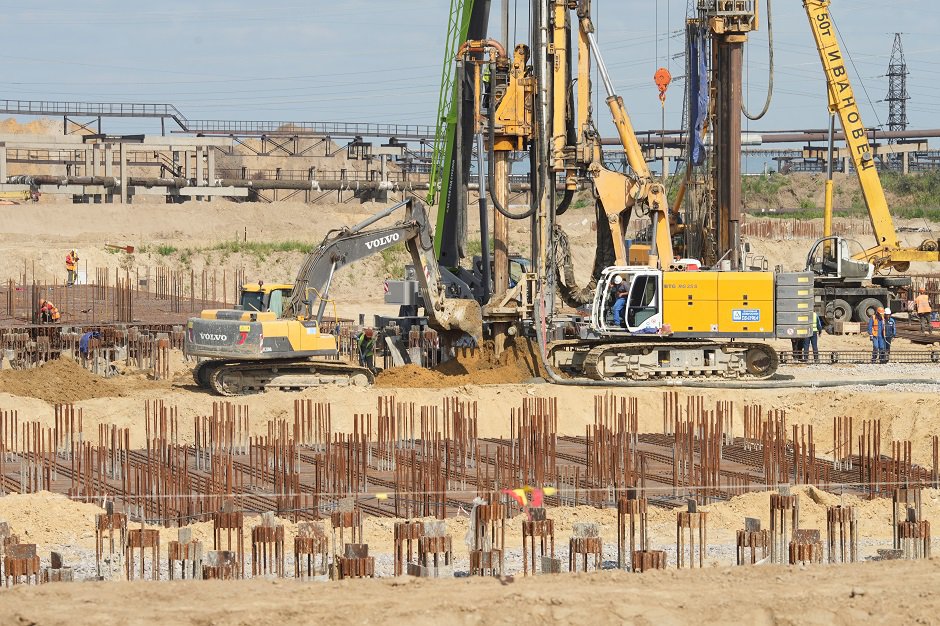

Как объяснил руководитель строительной площадки Александр Наумов, это позволило освободить территорию площадью 52 гектара, где разместятся главный корпус с котлами, турбинами и фильтрами, труба, водоподготовительная установка, топливно-транспортное хозяйство, склад и башни пересыпки угля, три градирни диаметром и высотой 80 метров, насосная станция, пункт пересыпки, размораживатель, вагоноопрокидыватель и новые железнодорожные пути.

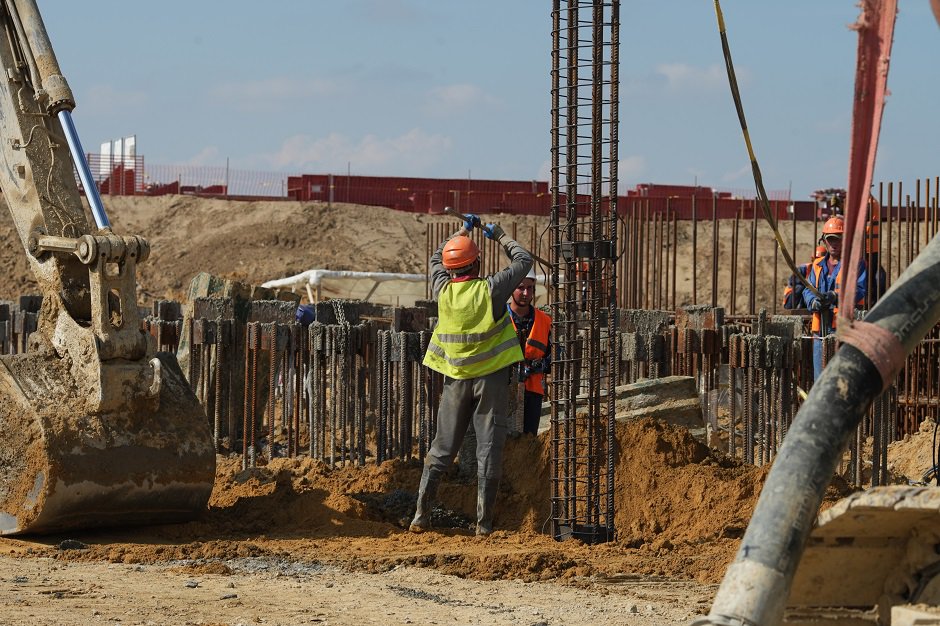

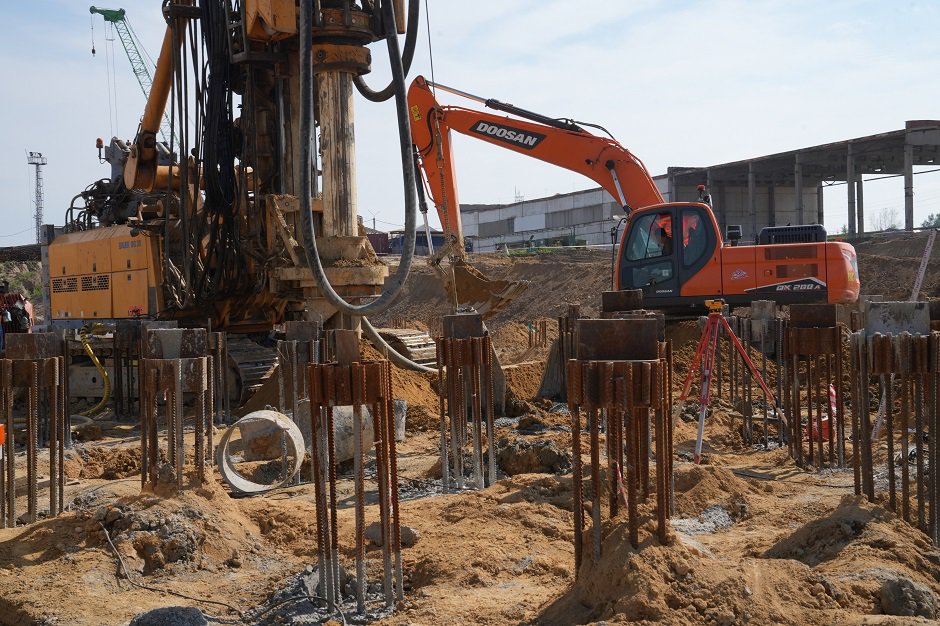

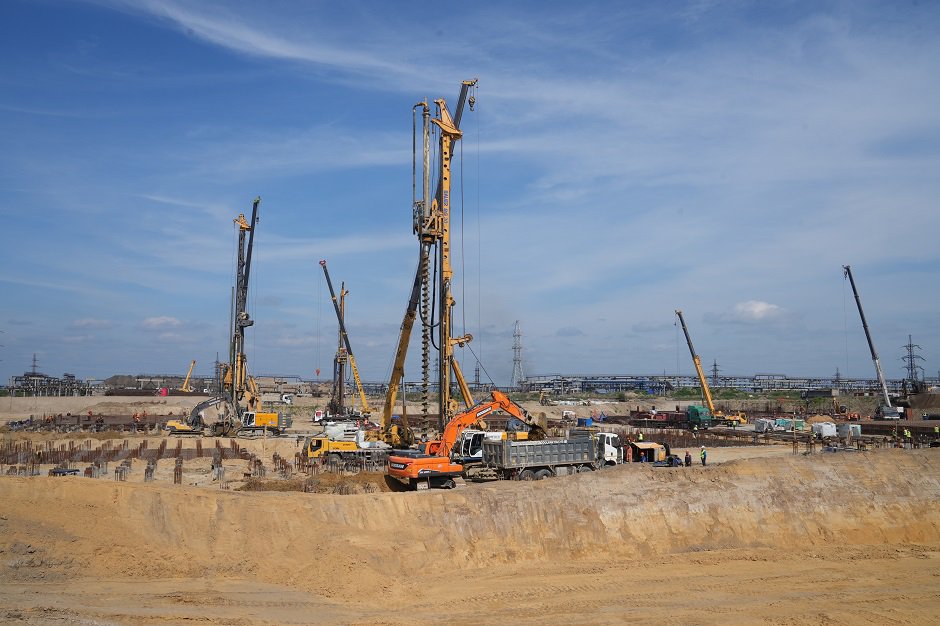

Особенность строящейся станции — применение передовых технологий, обеспечивающих высокую эффективность и экологичность. На площадке ведется обустройство буронабивных свай методом непрерывного полого шнека. Технология позволяет практически одновременно бурить скважину, заполнять ее бетоном и устанавливать арматурный каркас, что критически важно для местного грунта.

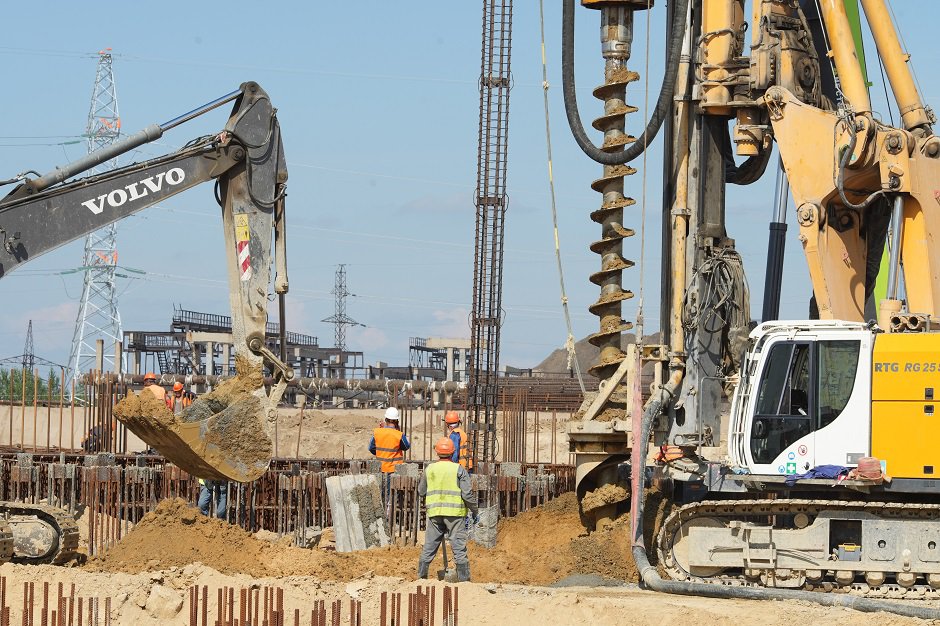

Техника погружает шнек на глубину 25 метров и выносит грунт на поверхность. Далее через внутреннюю полость в пробуренное отверстие подается бетон, куда после устанавливается арматурный каркас. Такой метод обеспечивает повышенную несущую способность для конструкций.

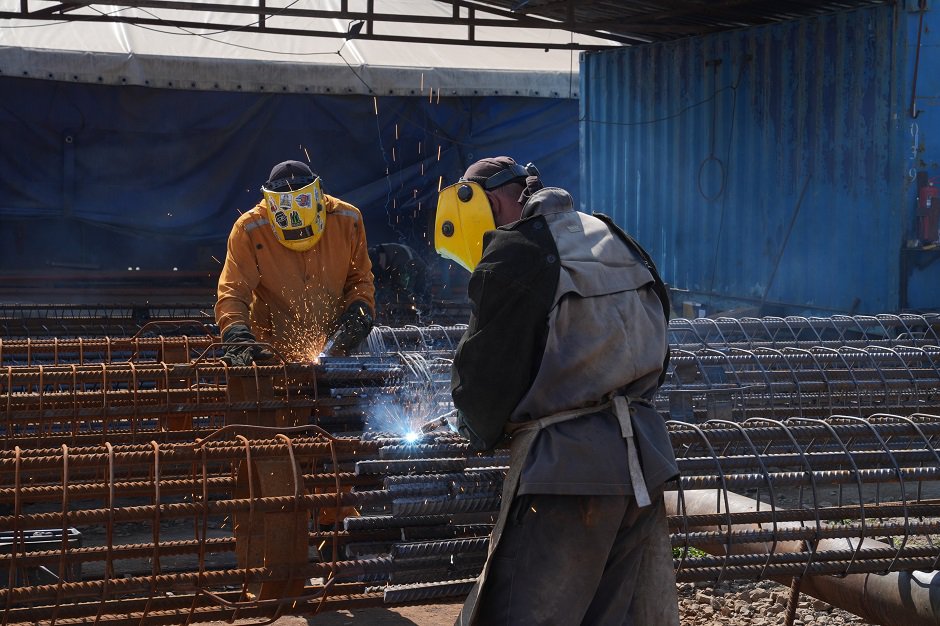

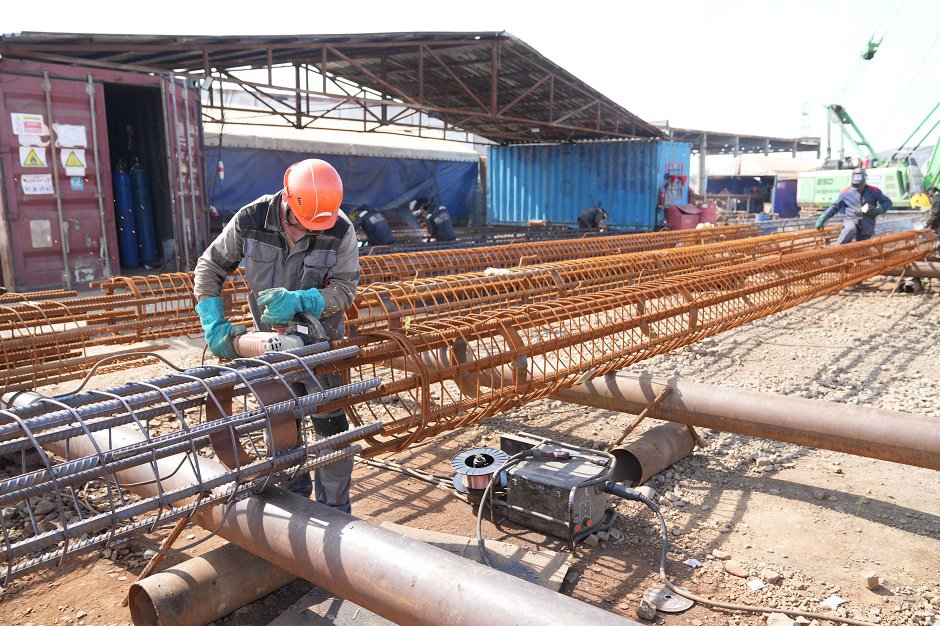

— Монтируем сваи из стали, которая предусматривает работу в сейсмоопасных и сейсмоактивных зонах, — пояснил главный инженер буровой компании «Дельта» Александр Дятлов. — Каркасы весом более двух тонн готовим здесь же в специальных цехах. На данный момент из 5975 свай подготовили уже 2630 — это только для главного корпуса. В последующем при строительстве градирен и дымовой трубы число увеличится ориентировочно до 12—15 тысяч. Процесс идет круглосуточно в двухсменном режиме.

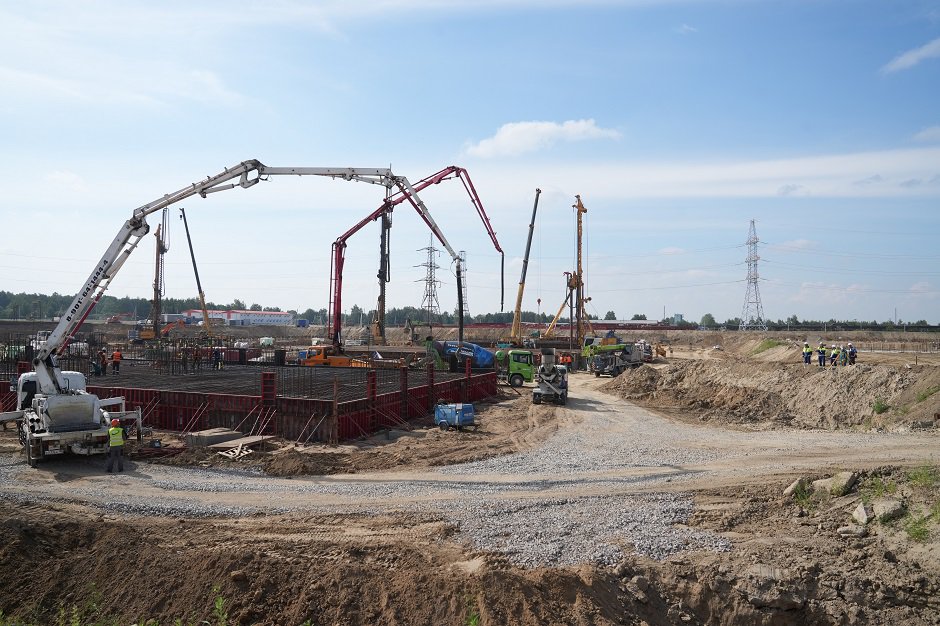

Пока на одной части территории забивают сваи, в месте, где позже установят котлоагрегат, начинается заливка бетона. Беспрерывное бетонирование будет происходить на протяжении 10 часов или даже дольше — потребуется около 1,7 тысячи кубометров материала.

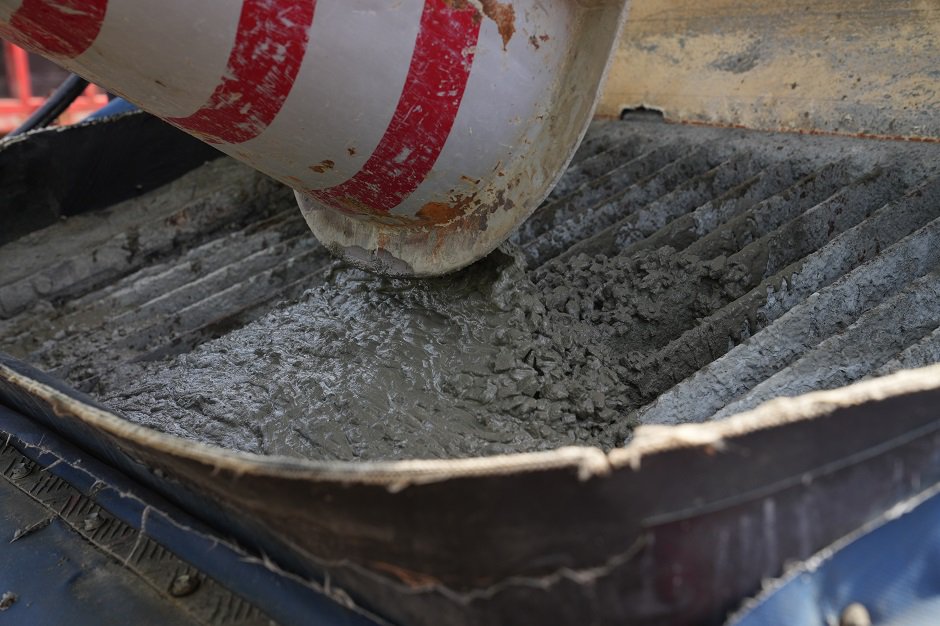

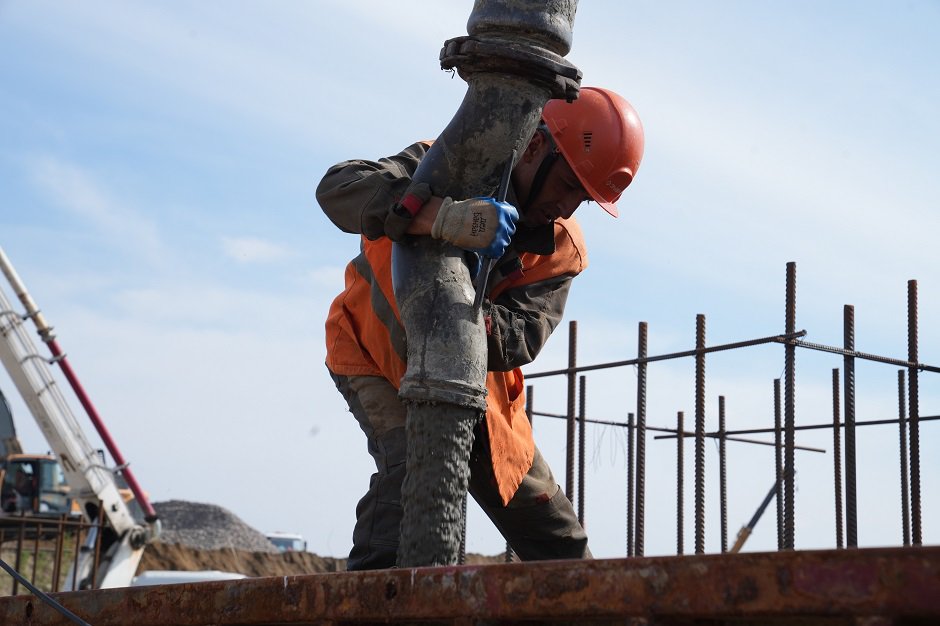

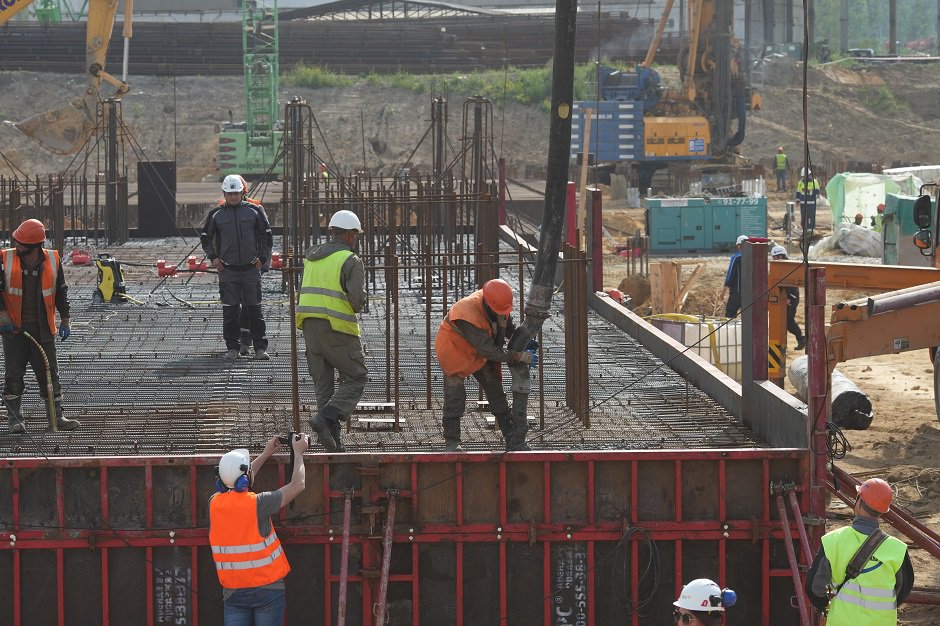

На полную подготовку фундамента здания главного корпуса станции понадобится 80 тысяч кубометров бетона. Такого объема хватило бы на целый микрорайон из многоэтажек, 34 километра дороги или 15—30 автодорожных мостов длиной 100 метров. Поставки материала осуществляет местное предприятие «Сибирский бетон». Завод располагается неподалеку, что критически важно для соблюдения сроков при заливке конструкций.

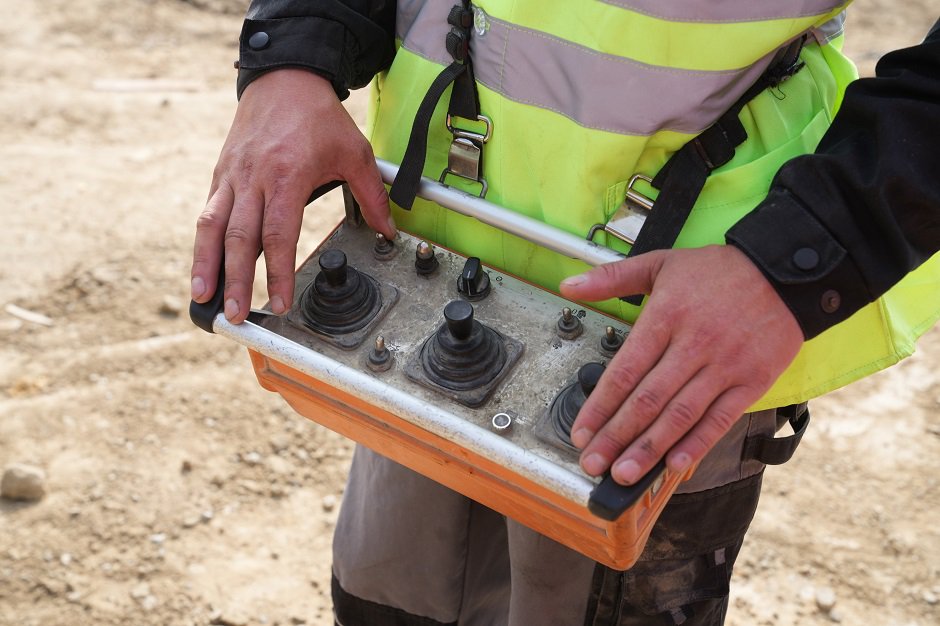

— Для нас наступает очень волнительный момент и важный шаг, — поделился механик бетононасосной установки Руслан Дубровин. — С подобным объемом работаем впервые. Пока идет заливка, мы с коллегами контролируем работу, чтобы все проходило в штатном режиме.
Сейчас на объекте задействовано свыше 500 специалистов и 70 единиц техники, однако это только начало. На пике строительства здесь будут трудиться до 2,5 тысячи человек.
Как отмечает усольчанин Юрий Тужицкий, который работает в сфере строительства с 1987 года, настроение у всех участвующих специалистов хорошее. «Рады новому крупному проекту, тому, что наши навыки нужны. Станция поможет Усолью-Сибирскому развиваться», — считает мужчина.
Станция станет первым крупным объектом генерации, построенным в регионе за последние полвека. Несмотря на высокую степень автоматизации процессов, после запуска на ней будет работать порядка 300 специалистов. Для их комфортного проживания холдинг планирует возвести социальные объекты и жилье.
— Эн+ является одним из партнеров нашего города, — отметил мэр Усолья-Сибирского Максим Торопкин. — Благодаря строительству муниципалитет получит новые рабочие места и продолжит прогрессировать. Наши вузы и техникумы уже с 2026 года начнут дополнительный набор на специальности, нужные для станции.

Особое внимание при реализации проекта уделяют экологии: при строительстве применяют передовые технологии, обеспечивающие защиту окружающей среды. К примеру, на объекте установят электрофильтры производства Ярославского завода, способные довести показатель очистки дымовых газов до 99,9%. Высота трубы составит 180 метров, что гарантирует рассеивание выбросов и безопасность для жителей.

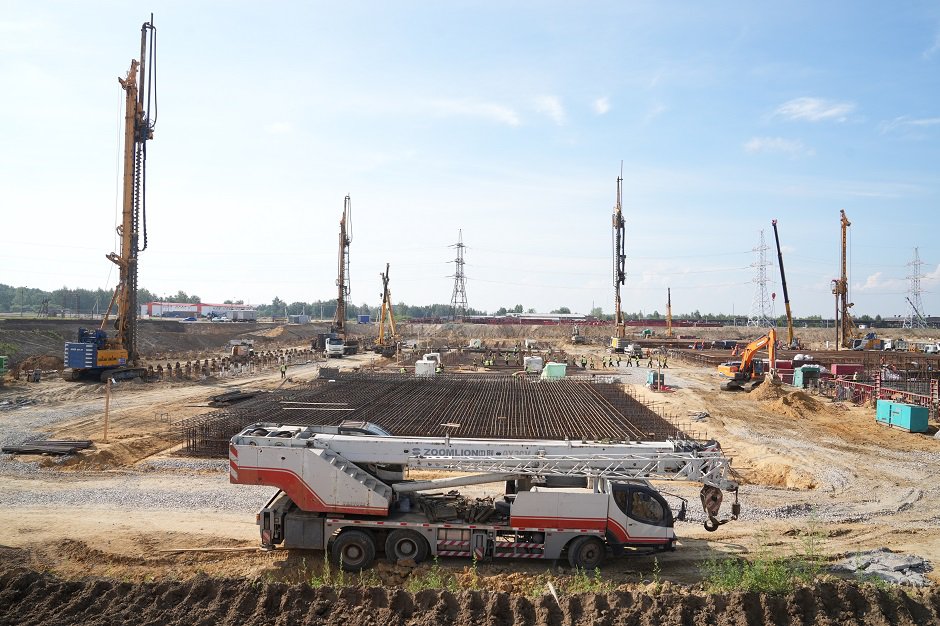

Реализация проекта, по словам представителей компании Эн+, не только сократит прогнозируемый энергодефицит на юге Сибири и сформирует дополнительные условия для надежного и стабильного обеспечения потребителей электричеством, но и даст мощный импульс к развитию промышленности.
— На сегодняшний день это самая крупная угольная генерация, которая строится в стране, — подчеркнул руководитель проекта Александр Мешков. — Уникальность объекта в том, что три блока мощностью по 230 мегаватт строятся под единой крышей. Работа над таким проектом — большая честь для нас и серьезный вызов, но мы с ним обязательно справимся.
