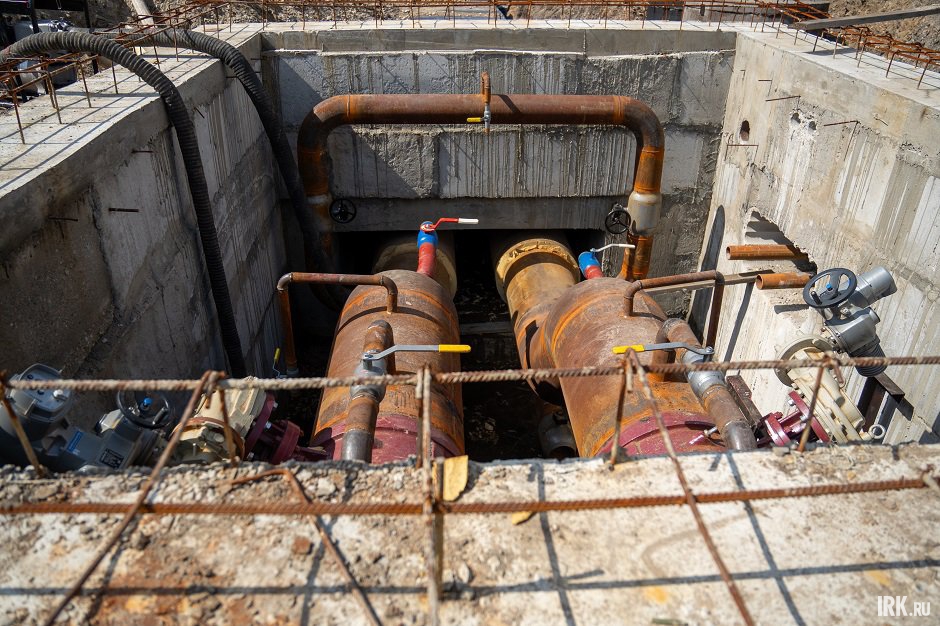

Трубопровод. Фото Алексея Литвинцева, IRK.ru

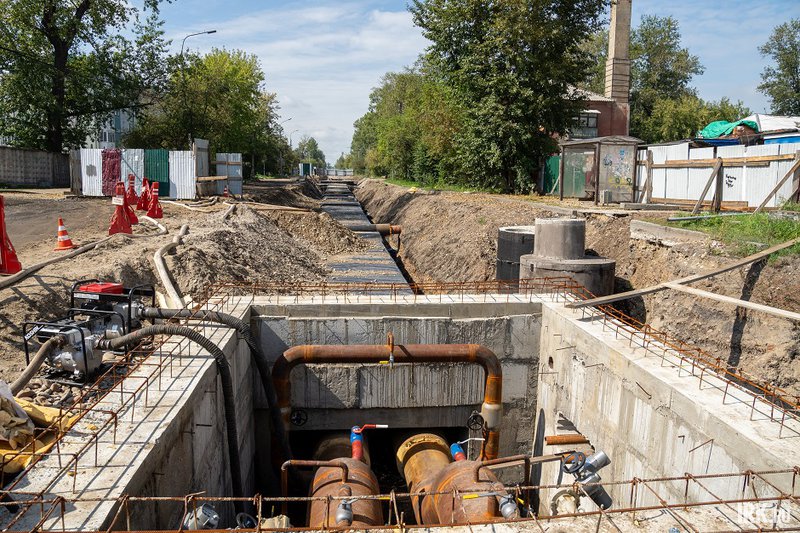

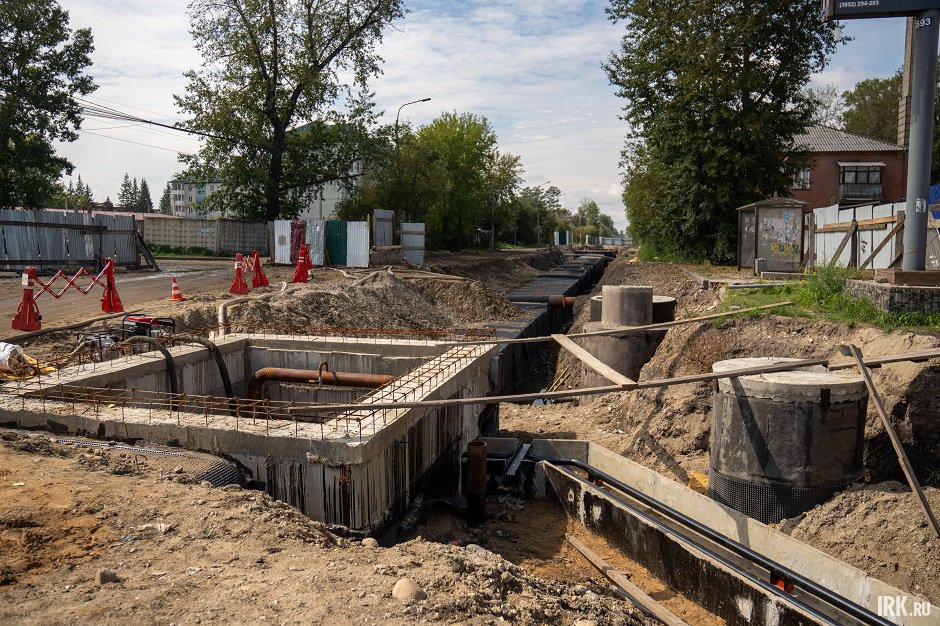

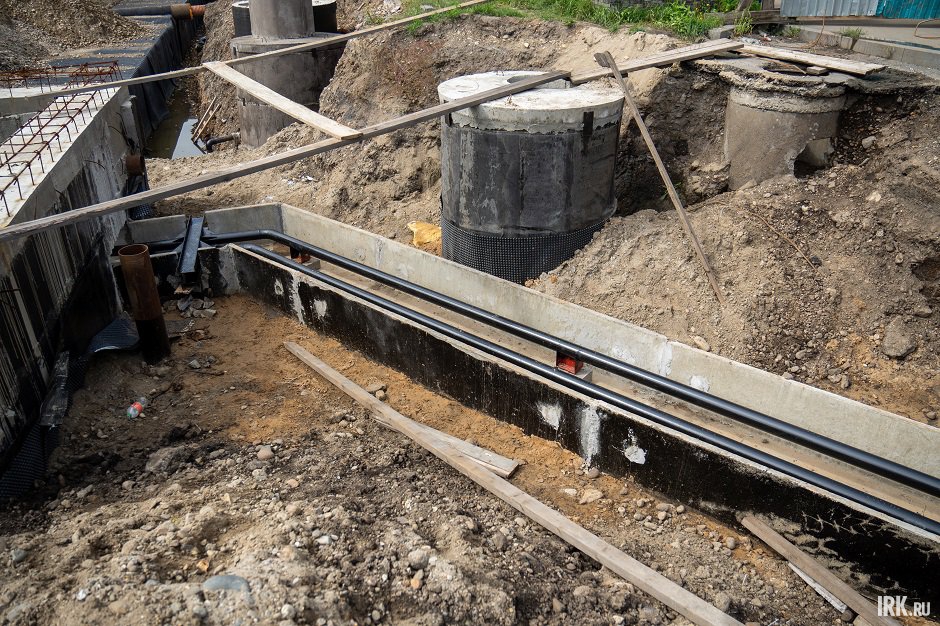

В Иркутске на улице Баррикад специалисты Байкальской энергетической компании (входит в Эн+) завершили монтаж магистрального трубопровода, протяженностью 2800 метров. Это ключевой этап строительства теплового луча.
Олег Причко, генеральный директор Байкальской энергетической компании:
— Заварив последний шов магистрали на Баррикад, команда энергетиков и наши партнеры вышли на финишную прямую реализации всего проекта. Это подтверждает наши намерения справиться с поставленной задачей в срок и запустить тепловой луч до конца года.

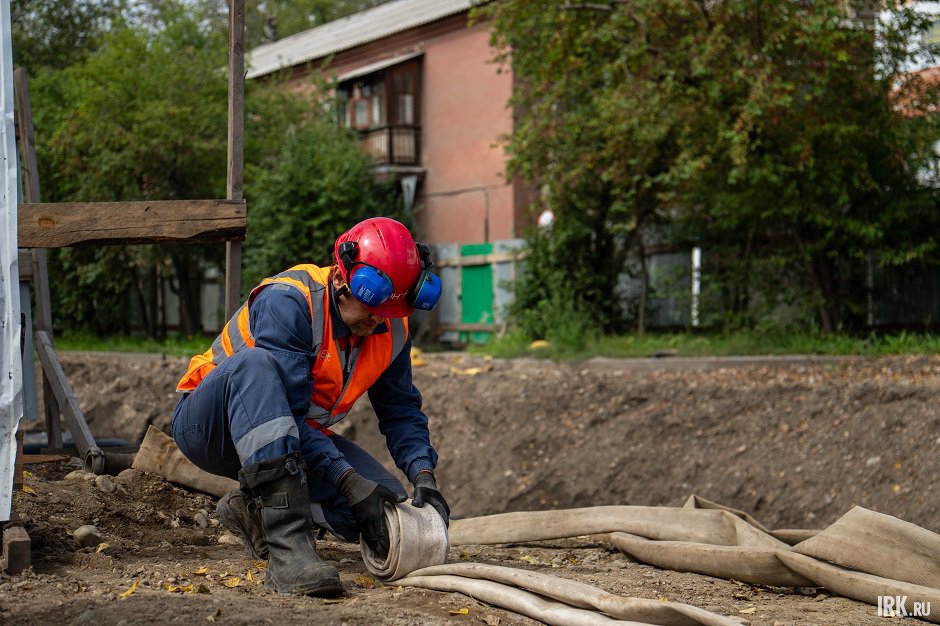

Сейчас специалисты проводят промывку трубопровода в четыре этапа. Сначала удаляют механические примеси, которые попали внутрь конструкции во время выполнения строительно-монтажных работ, затем промывают и хлорируют сеть, сбрасывая загрязненную воду в канализацию. На последнем этапе делают завершающую промывку для запуска сети.
Вячеслав Чирков, ведущий инженер производственно-технического отдела участка тепловых сетей Ново-Иркутской ТЭЦ:

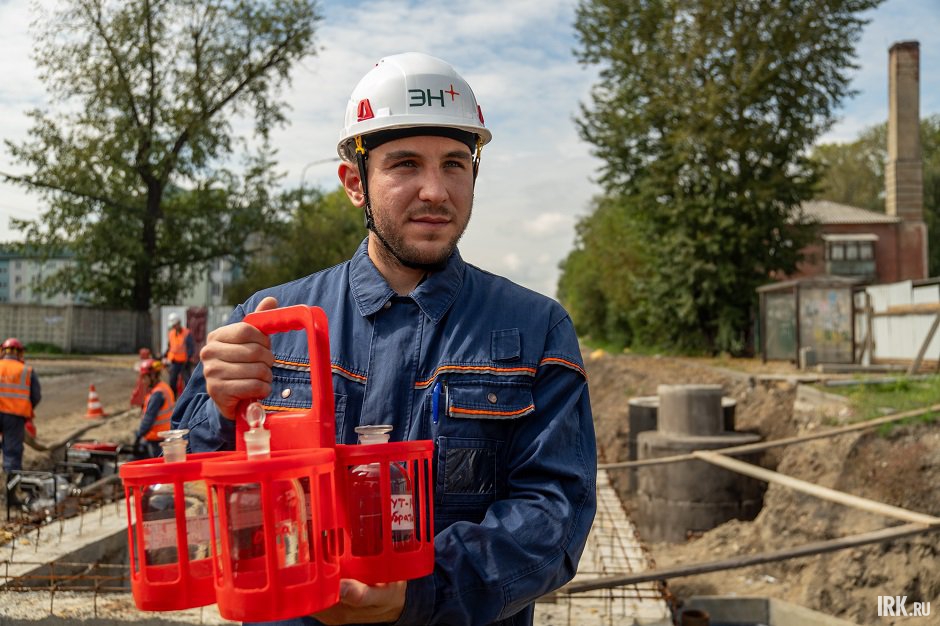

— Для регулирования качества воды мы взяли четыре пробы в двух контрольных точках промываемого этапа: в начале и конце трубопровода. Анализ будет готов через сутки. В дальнейшем после обеззараживания воды в тепловых сетях проведем аналогичный отбор проб, чтобы посмотреть содержание хлора в воде, которое не должно превышать нормативных показаний. Еще раз возьмем для проверки воду уже после окончательной промывки сети, пробы отправим в Роспотребнадзор. В целом на промывку трубопровода потребуется чуть больше месяца.

По словам Вячеслава Чиркова, сейчас готовность теплового луча очень высокая. После завершения строительных работ, подрядные организации займутся укладкой асфальтового покрытия и благоустройством территории. Технологически крупнейший за последние десятилетия инфраструктурный проект для Иркутска должен быть запущен к 1 ноября.
Специалист подчеркнул, что магистральный трубопровод занимает центральное место в проекте строительства теплового луча. «Магистральные трубопроводы — это главные артерии, по которым мы снабжаем большую часть города. Их предназначение — транспортировка теплоносителя в разные части Иркутска», — отметил Вячеслав Чирков.
По трубам диаметром 630 миллиметров потребители будут получать 1600 тонн горячей воды в час, более 1,1 миллиона тонн воды в месяц и почти 9 миллионов тонн воды за отопительный сезон. Горячим водоснабжением и теплом будут обеспечены десятки домов в предместье Рабочее, различные социальные учреждения, которые будут построены в ближайшие годы и сделают эту часть города удобной, современной и комфортной. Кроме этого, благодаря тепловому лучу впервые появилась возможность закрыть угольные котельные.
Строительство теплового луча стартовало в 2023 году. Тепломагистраль соединит предместье Рабочее с Ново-Иркутской ТЭЦ. Трасса тепломагистрали проходит по улицам Баррикад, Радищева, Ядринцева, Зимней и Космическому проезду.
На сайте IRK.ru опубликована статья про возведение теплового луча «Впервые за 50 лет: в Иркутске продолжаются большие стройки».
Губернатор Приангарья и мэр Иркутска проверили ход строительства теплового луча
