Масштабная кампания по испытанию теплосетей стартует не сразу во всех районах Иркутска, а поступательно, охватывая магистраль за магистралью. Первыми под отключения традиционно попадают отдельные районы, включая Свердловский округ, где подготовка инфраструктуры сейчас идет полным ходом.
Стресс-тест для труб
«Наша главная задача в период этих 14 дней — безопасно выполнить подъем пробного давления для выявления дефектов на участках тепловых сетей. Сперва температура теплоносителя обязательно снижается для безопасности проведения работ, она составляет у нас от 5 до 40 градусов, чтобы ни наш персонал, ни сторонние лица не пострадали при проведении испытаний», — объясняет начальник района тепловых сетей №1 г. Иркутска Максим Князь.

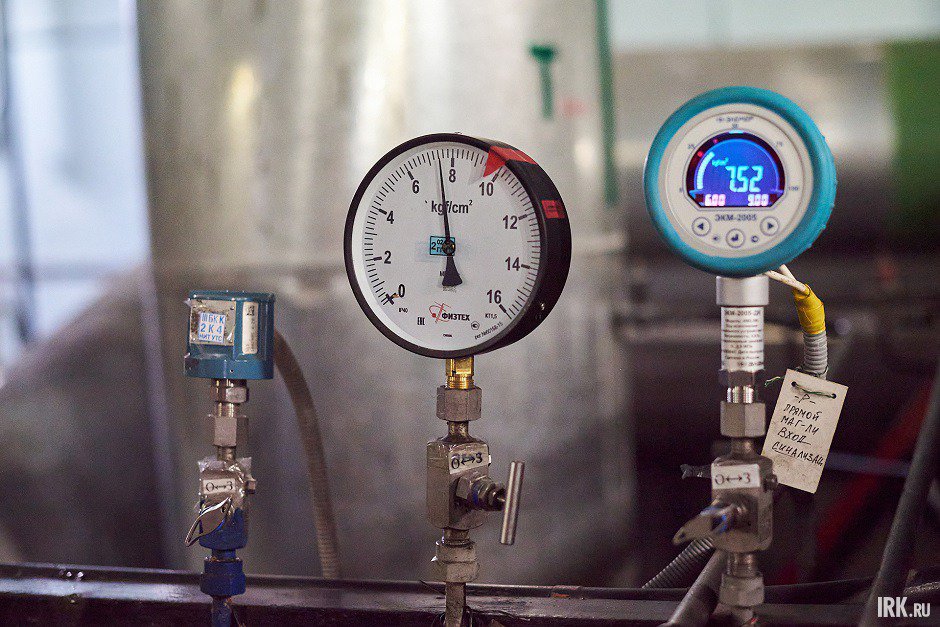

Технологический процесс строго регламентирован. Сначала специалисты расхолаживают (то есть охлаждают участки), которые попадают в область гидравлических испытаний, и обязательно отключают подачу воды в жилые дома. Это делается для того, чтобы экстремальное проверочное давление не повредило внутренние общедомовые схемы отопления. Затем в магистрали нагнетается вода под повышенным давлением — в основном 16 килограмм-силы на квадратный сантиметр, но есть отдельные участки, где по паспорту поднимают и до 18. Самое главное — система должна выдержать нагрузку в течение 10 минут. Если манометры фиксируют падение давления, значит, на линии есть утечка, и бригадам нужно оперативно искать ее. Только на этом этапе ежедневно задействовано порядка 120 человек, включая подрядчиков, персонал эксплуатации, диагностики.

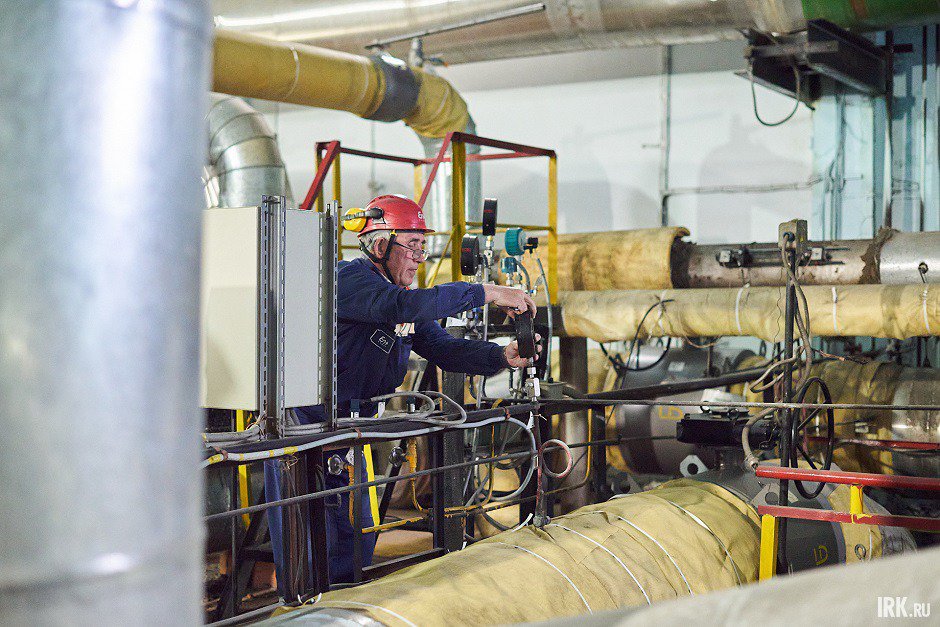

Вопрос о том, почему нельзя уложиться в один-два дня, остается самым популярным у горожан. Энергетики объясняют, что процесс не сводится к банальному повороту вентиля. На то, чтобы просто расхолодить магистральный участок, уходит до двух суток. Если в ходе испытаний выявляется дефект, требуется проведение полноценного комплекса земляных и ремонтных работ. Поврежденную трубу нужно раскопать, вырезать, привезти и вварить новый кусок, а затем заново заполнить систему и повторить проверку. Проделать все это быстрее, чем за 14 дней, физически невозможно.
Трубный вопрос
Часто звучат предложения заменить старый ржавеющий металл на современные композитные или пластиковые трубы, которые не подвержены коррозии. Однако здесь специалисты упираются в жесткие законы физики и особенности сибирского климата. Пластиковые трубопроводы способны выдерживать температуру теплоносителя максимум до 115 градусов, тогда как температурный график Ново-Иркутской ТЭЦ в суровые зимние морозы, когда температура на улице опускается до -40 градусов, предусматривает выдачу параметров до 150 градусов.
С такими колоссальными термическими нагрузками может справиться исключительно металл. Кроме того, технологий для производства и укладки пластиковых распределительных магистралей огромного диаметра — в 800, 1000 или 1200 миллиметров — сегодня просто не существует. Пластик применяется лишь локально на внутриквартальных сетях с меньшей нагрузкой.

Состояние городских коммуникаций при этом остается стабильно сложным, ведь значительная часть сетей Иркутска уже отработала свой нормативный 25-летний срок службы, а средний возраст труб составляет около 37 лет. Чтобы система стабильно развивалась, необходимо ежегодно менять около 5% магистралей. Ситуацию усложняет агрессивная внешняя среда в условиях плотной застройки. Ярким примером служит улица Карла Либкнехта, где в одном узком коридоре зажаты сети сразу нескольких ресурсоснабжающих организаций. Трубопроводы проложены между канализацией и дорожным полотном, из-за чего их постоянно подтапливает.
Не испытаниями едины

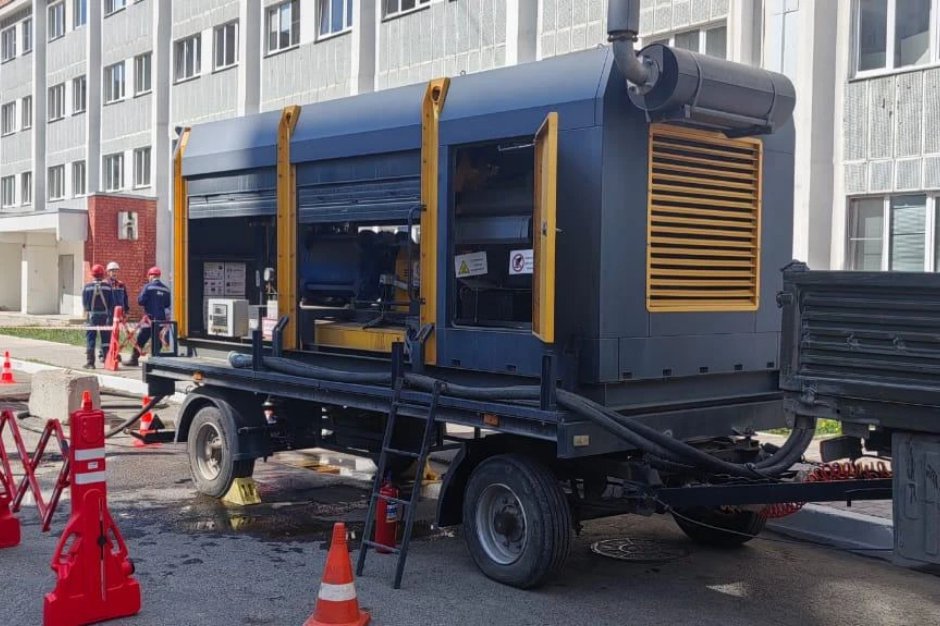

Несмотря на неизбежность земляных работ, диагностика в Иркутске давно перестала выполняться «методом тыка». Энергетики стараются действовать на опережение, используя технологии, которые позволяют заглянуть сквозь землю и металл.
«У нас город разделен на 4600 участков акустической томографии. С помощью специальных датчиков мы фиксируем акустическое напряжение и понимаем, что сейчас, например, есть около 360 участков, которые требуют вмешательства сегодня или завтра. Мы видим прогноз на период до пяти лет — где именно возникнет повреждение. Чтобы пресечь это, помимо испытаний, в 2026 году запланировали 90 шурфов. Мы вскрываем и ремонтируем сети там, где предполагаем дефект», — рассказывает директор участка тепловых сетей Иркутска Владимир Янышевский.
Помимо акустики, на службу тепловикам пришли высокие технологии. Уже около 10 лет в городе применяют беспилотники с тепловизорами. Дроны проводят аэрофотосъемку в безоблачную погоду, фиксируя скрытые места намокания изоляции задолго до того, как вода выйдет на поверхность. Для контроля крупных магистралей применяются специальные роботы, которых запускают прямо внутрь трубы. Аппарат проводит видеосъемку и магнитное сканирование, «просвечивая» толщину стенок и сварные швы с шагом в два миллиметра.
Помогает и развитие инфраструктуры. Появление новых объектов, таких как «Тепловой луч», дает энергетикам больше пространства для маневра. За счет кольцевой схемы некоторые зоны можно переключать на резервные линии, что позволяет делать периоды ограничений горячей воды короче.

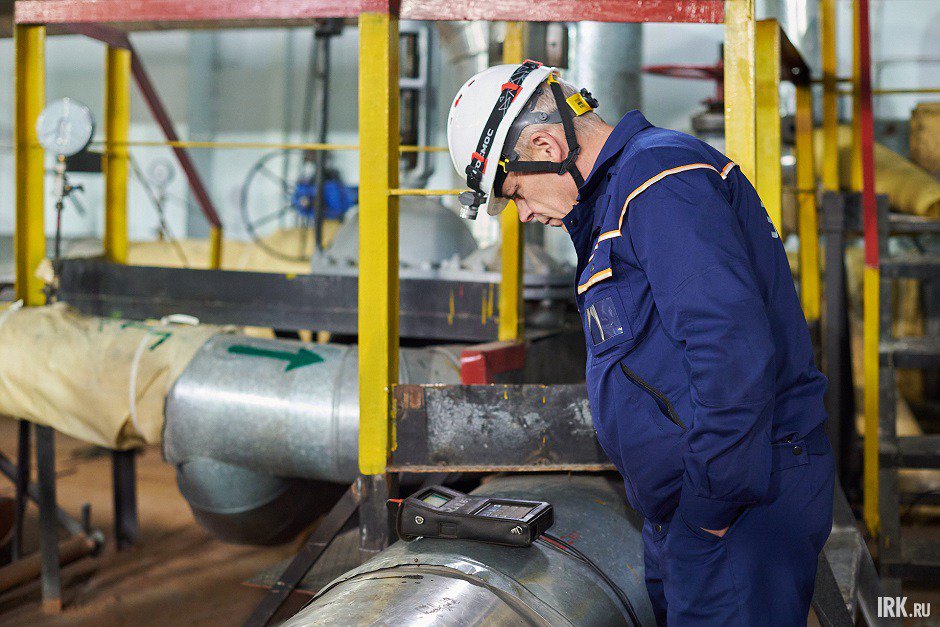

Летние неудобства — это цена зимнего комфорта и стабильности. Статистика говорит сама за себя: в теплое время года благодаря диагностике, роботам и дронам выявляется около 700 дефектов, тогда как зимой фиксируется почти в два раза меньше — порядка 390 локальных повреждений. Задача энергетиков — найти все слабые места летом, чтобы в январе, когда за окном будет -30, в квартирах иркутян было тепло и безопасно.
Никита Грабовецкий, IRK.ru

-
Призрак призрака 2026-15
26 мая 2026 в 16:56
Чтобы оставлять реакции нужно авторизоваться
Загрузить комментарии"Статистика говорит сама за себя: в теплое время года благодаря диагностике, роботам и дронам выявляется около 700 дефектов, тогда как зимой фиксируется почти в два раза меньше — порядка 390 локальных повреждений. Задача энергетиков — найти все слабые места летом, чтобы в январе, когда за окном…
